Когда клиент решил расторгнуть строительный договор. Часть 1

С самого начала этой стройки, клиент затягивал с платежами. Задерживал оплату на неделю, на две, но в итоге платил. Работа шла, и к концу апреля было сделано процентов 70-75 контрактной работы.

Подвал вырыт, электрики полностью закончили проводку всех электрических кабелей, сантехники закончили проводку труб, установленные все стены согласно согласованным чертежам и т.д и т.п.

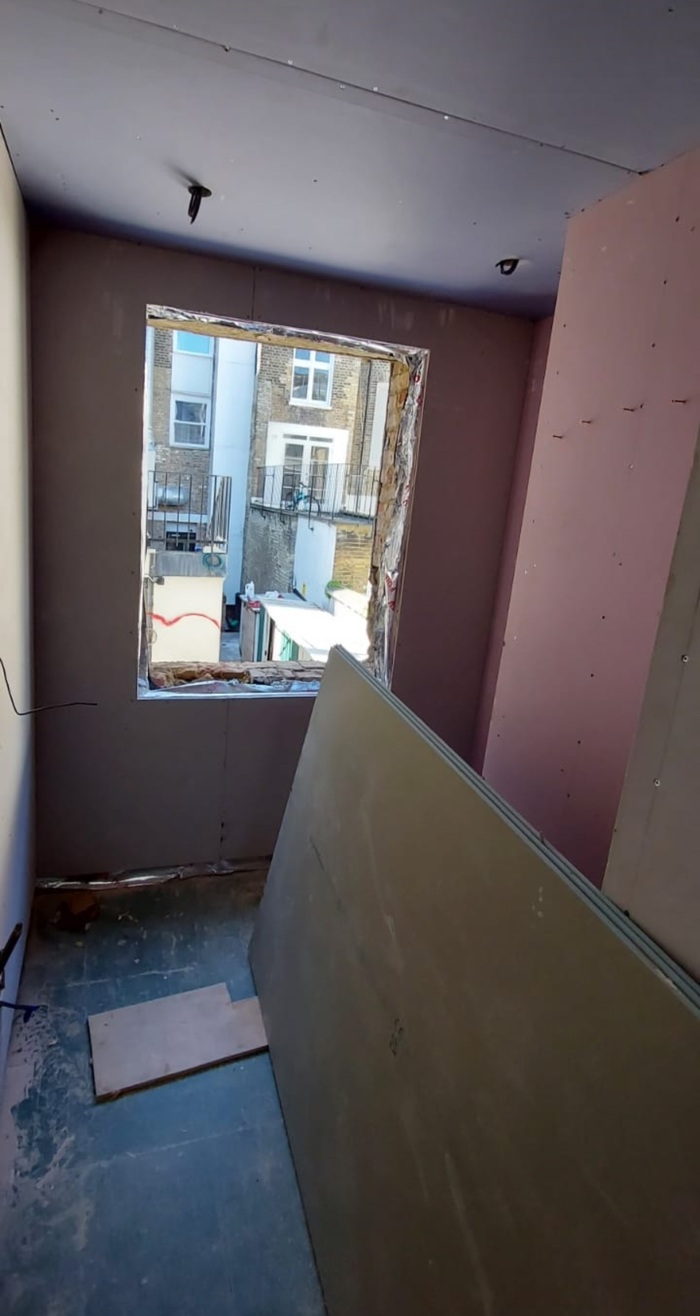

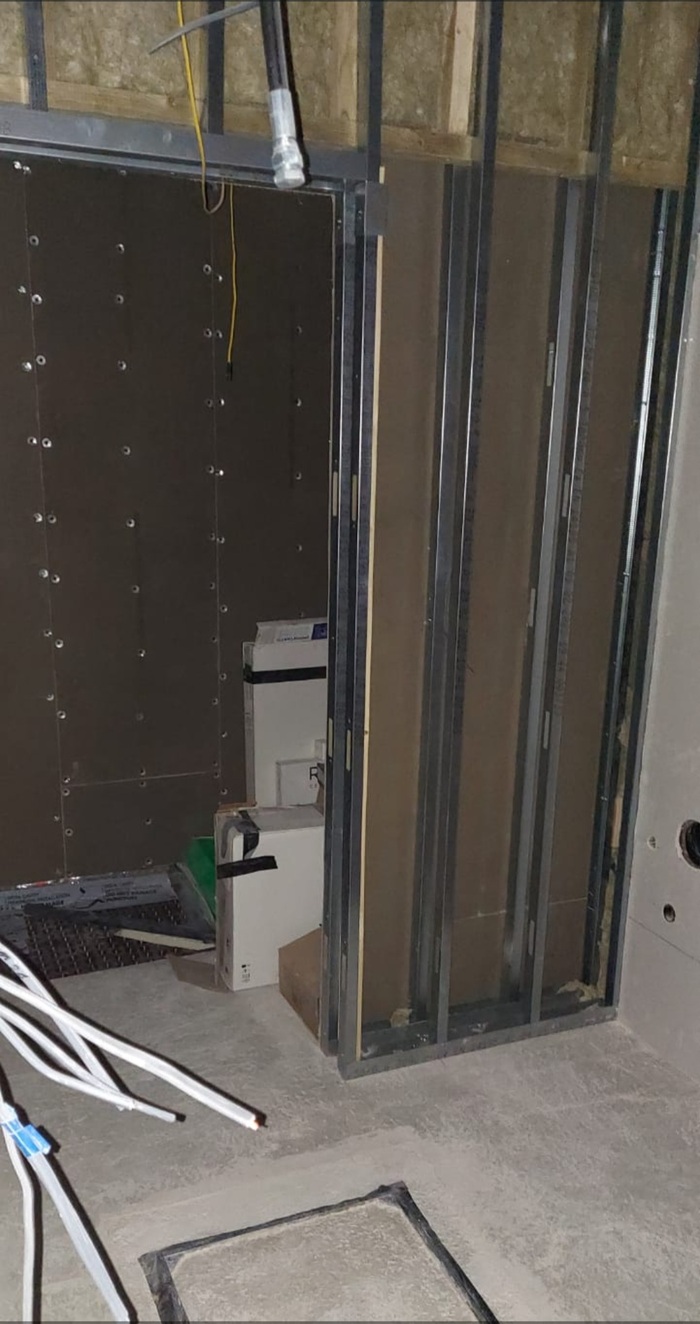

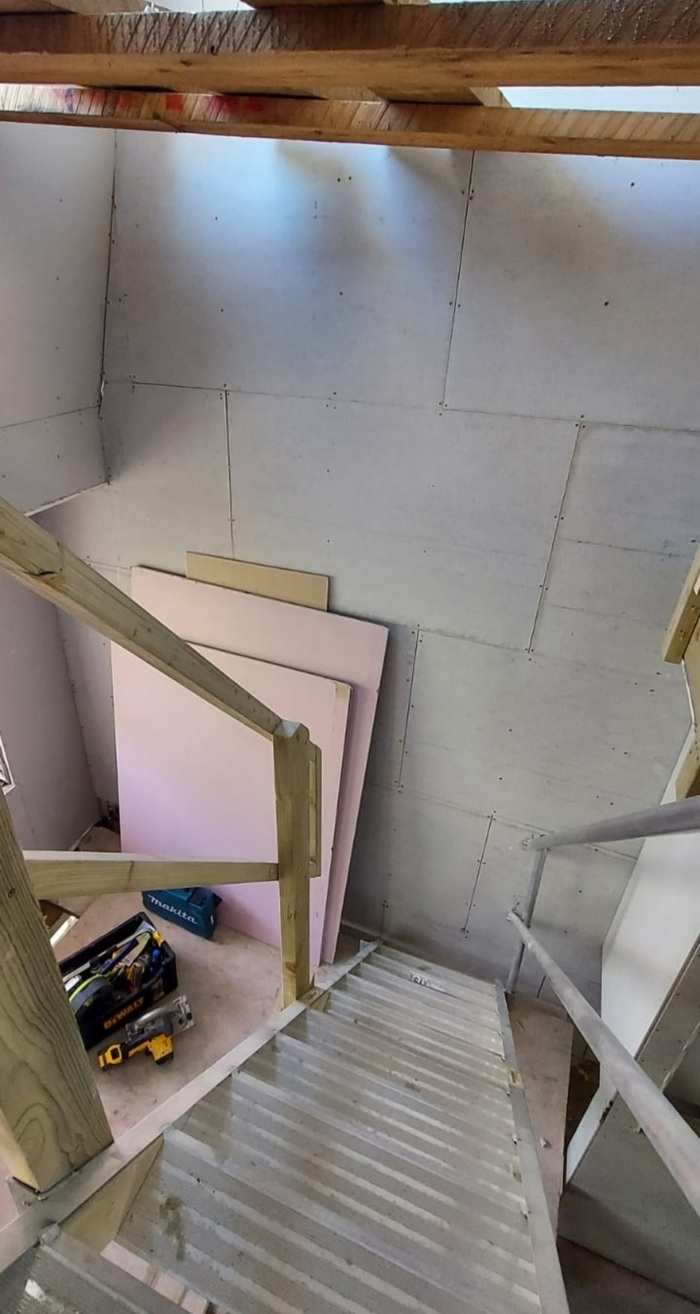

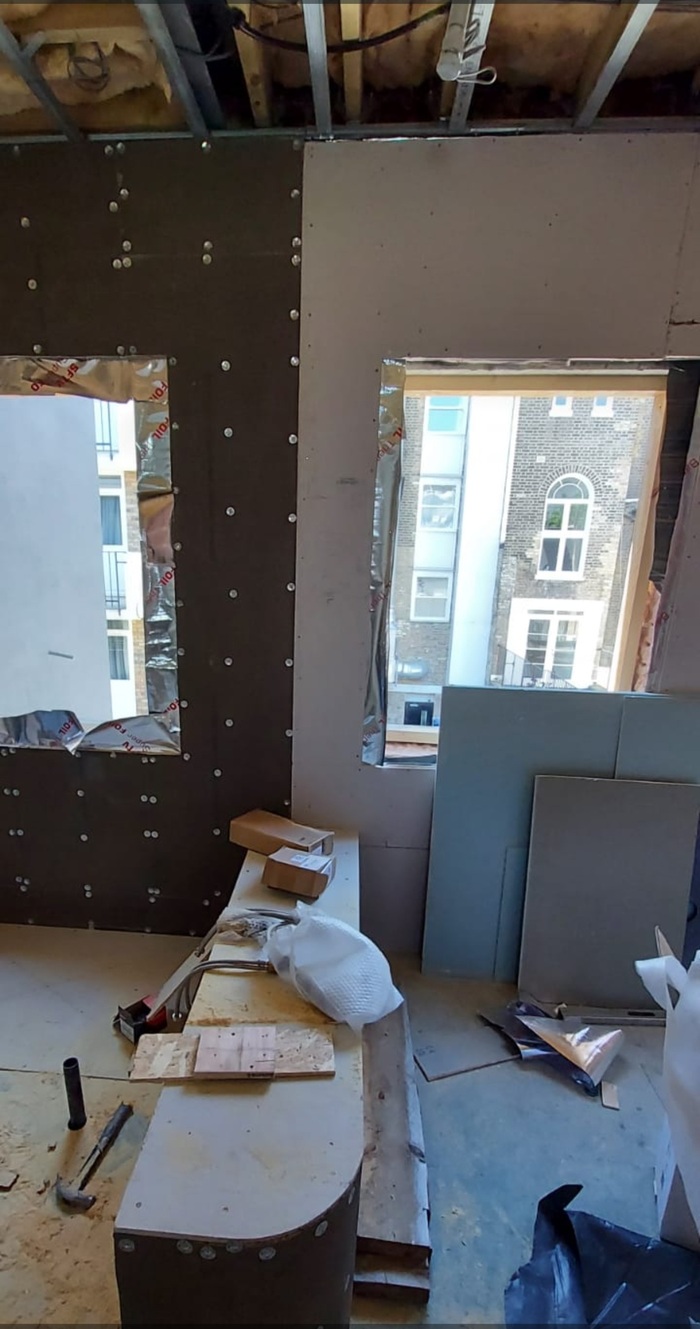

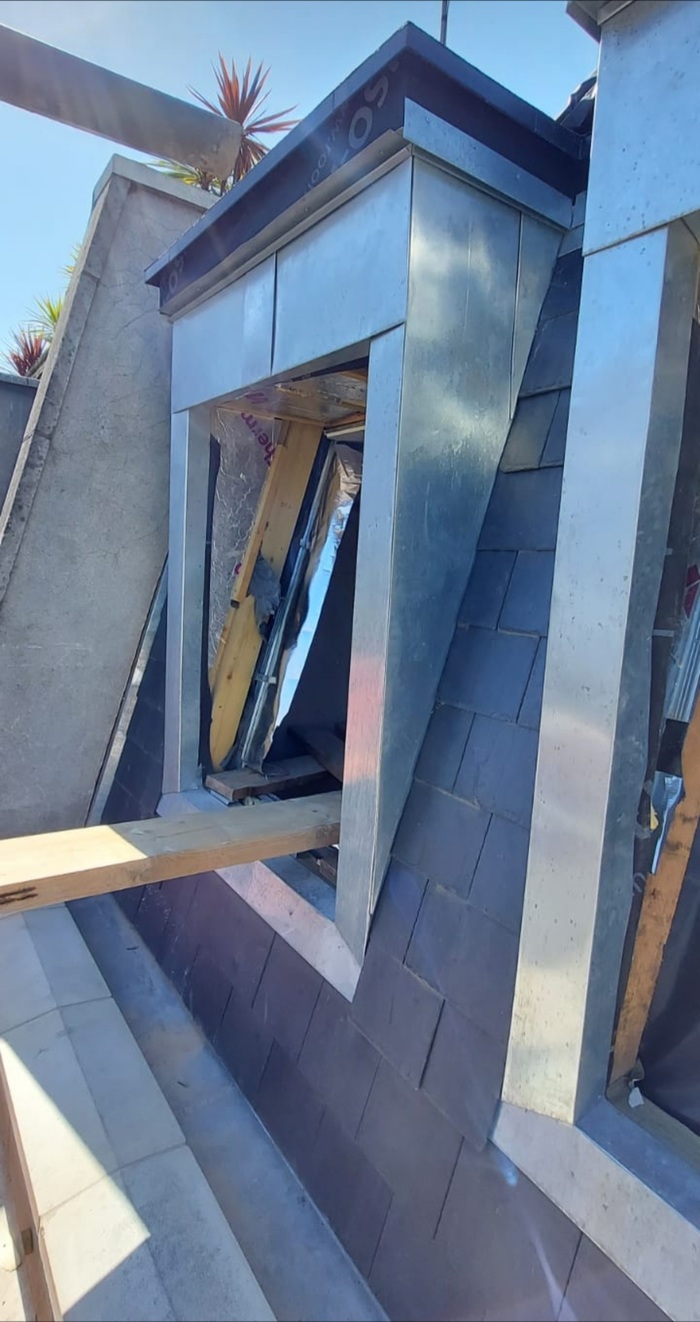

По этим фотографиям можно примерно представить какой объём работы уже сделан.

Но в этот раз клиент протянул с оплатой 4 недели, бухгалтер ему отправлял мэйлы каждую неделю, он там что-то уточнял, переспрашивал, в итоге на стройке остался один работник, всех остальных временно перевели на другие стройки.


Он должен был перевести за уже сделанную работу 60000 фунтов стерлингов, и осталось бы ему заплатить еще около 130000 фунтов стерлингов.

Видимо, он прикинул, что сможет (выгнав нас) закончить всю работу значительно дешевле, и удивительным образом сэкономит кучу денег.


3 недели назад, во вторник 18 апреля, наш строитель приходит на стройку и видит вот такую картину, люди в жёлтых жилетках, взломали наш забор, и суетятся на нашей стройке.

Одновременно с поломанным забором, клиент отправляет имэйл, в котором пытается в одностороннем порядке прервать контракт.


«Dear

Please find attached a notice of default under contract clause 6.4.1. .


Note that as clause 6.4 you have 7 days to remedy this default.


We suggest that the below constitutes a remedy of these defaults.

• Immediate return to site of all personnel to site to continue with works diligently

• Complete Stair case design and submit to Employer for approval for manufacture

• Complete air heating design and place order with supplier

• Complete hot water & boiler design for approval

• Provide drawings for joinery to be approved by employer

• Installation of all bio-ethaniol fires x

• Installation of dumb waiter

• Weekly meetings with employer reinstated commencing 20.4.22

• 1 hour conversation once each valuation has been submitted

• Update on buildertrend daily dating from 12 April 22 to date

• A revised programme and schedule to complete which includes items set for delivery


All the above is to be complete by close of business 26th April 2022. If this is not complete, we reserve the right to terminate the contract under clause 6.4.2. Please confirm that you agree with these terms.

Please confirm receipt of this notice.


Kind Regards»


Примерный перевод.


Он ссылается на пункт контракта 6.4.1 ( я скрин этого пункта контракта покажу ниже) согласно которому за 7 рабочих дней мы должны устранить следующие проблемы.


1. Немедленно возратить всех работников


2. предоставить ему дизайн лестницы,чтобы ее можно было заказать на фабрике.


3. Закончить дизайн его системы вентиляции


4.Предоставить ему чертежи системы подключения бойлера.


5 предоставить ему чертежи всей встроенной мебели.


6.установить камины, установить лифт


Загружать ему фотографии работ,встречаться с ним и т.д


Все вышеперечисленное должно быть выполнено до 26 апреля 2022 года. Если это не будет выполнено, мы оставляем за собой право расторгнуть договор в соответствии с пунктом 6.4.2. Пожалуйста, подтвердите, что вы согласны с этими условиями."


Клиент попытался использовать пункт 6.4.1 подписаного нашей фирмой контракта. Вот скрин этого пункта из контракта.

Пункт 6.4.1.


без уважительной причины полностью или существенно приостанавливает выполнение

Работы.


На устранения этой проблемы (после отправки предупреждение) даётся 7 дней, если ничего не изменилось, то еще через 10 дней клиент может расторгнуть договор.


Тут он сам и нарушил договор, отправив письмо и закрыв для нас стройку в один и тот же день 18 апреля, но самое смешное это суть его претензии.


1. Он никак не может решать сколько строителей будет работать на стройке. Это зависит от строительной компании, у нас есть дата сдачи проекта (конец августа) и вот если мы не сдадим проект вовремя, должны будем платить неустойку за каждый месяц.


2,3,4,5 мы по контракту никаких дизайнов не делаем, мы строительная компания, и работаем по чертежам предоставленных заказчиком. В контракте это указано.


6 пункт- это опять наша зона ответственности, когда мы собираемся установить камины и лифт, решаем мы, тут главное закончить всю работу к оговоренному сроку.


В принципе, было понятно, что клиент хочет элементарно не заплатить за уже выполненную работу, и прервать контракт, чтобы не платить дальше.


Но и это еще не всё, иногда клиенты просят часть денег контракта заплатить не на банковский счёт фирмы, а либо кэшом, либо на частный аккаунт. Для чего это делается? Чтобы не платить налог на эту сумму. Мы можем работать за наличку, но это уже нарушение контракта со стороны заказчика. В принципе, в конце работы фирма может выслать ему счёт на эту сумму плюс налог.


Этот милый клиент, как раз и пошёл по извилистому маршруту недоплаченых налогов.


Для решения этих вопросов у нас есть контакты Contract Surveyor. Чувак, который подготавливает все документы, как минимум для качественной аргументации в попытки найти компромисс, а как максимум для судебных разбирательств.


Это специалист узкой направленности все проверил, и радостно сказал:

-I am extremely optimistic.


Наш добродушный клиент нарушил всё, что можно нарушить в контракте.


Прошлую неделю, этот Contract Surveyor всё проверял, и перепроверял, и сегодня он отправил нашему хитроумному клиенту финальный чек на оплату с суммой в районе 230 000 фунтов стерлингов.

(Оплаченные не на счёт фирмы деньги, тоже вошли в эту относительно бешенную сумму)


«Dear ...,

Please find attached Final Account for the work completed at the above property.

The dropbox link below gives access to supporting documentation.

If you require any further information or clarification, please do not hesitate to contact me.

A hard copy is in the post.

Kind Regards»


...Теперь ждем ответа этого хитрого проныры.


Показать полностью 8

Крик души и нервных клеток. Требуется помощь в визуализации будущего ремонта квартиры

Требуется помощь знающих или умеющих. Лучше конечно умеющих.

Нужно визуализировать будущий ремонт в новостройке. Без мебели и санузлов, только отделка стен, пола и потолка. Максимально просто, 2 небольшие комнаты и прихожая в одном стиле.

Онлайн площадки позволяют только построить план с расположением стен, но посмотреть план в 3D невозможно, не заплатив за подписку. А хочется хотя бы понять, как это будет выглядеть.

Подскажите пожалуйста онлайн площадку, которая позволяет такое. Если же есть желающие попрактиковаться в визуализации я буду только рада. Сама в таких вопросах полный нуб. Денег лишних нет совсем. Даже на подписку. Все уходит на материалы. Для интересующихся план приложу. И пару комментариев для минусов тоже оставлю.

Крик души и нервных клеток. Требуется помощь в визуализации будущего ремонта квартиры
223

О ремонте и стройке в нынешних реалиях

Внимание! Много текста)

Для ЛЛ: Пилить ли серию постов для тех, кто планирует стройку или ремонт со всеми цифрами и расходами на материалы и работы в условиях санкций и взвинченных цен?


Всем доброго времени суток!

Так случилось, что летом 2021 года в виду некоторых обстоятельств я решил уволиться с довольно высокооплачиваемой работы, продать квартиру, и уехать со своей женой, дочерью, котом и собакой из Дефолт сити в небольшой городок в Калужской области.

После переезда встал вопрос приобретения жилья. Примерно месяца 3-4 мы с супругой рассматривали разные варианты квартир. Хотелось просторную квартиру мин. комнаты 3-4 и пару санузлов. Предложений было не так много и все по разным причинам нам не подходили. После очередного неудачного просмотра, вечером под бокал вина, вспомнив почти всю весну и лето 2020 года проведенные на карантине в небольшой квартире, мы решаем, что купим или построим дом, посадим помидоры и заведём курей xD. Я, как человек, который своё детство и юность до окончания школы прожил в небольшом посёлке на Урале в частном доме родителей данную идею вынашивал уже довольно давно, а вот для супруги, родившейся и выросшей пусть не в большом, но городе и также как и я большую часть жизни проведённую в столице, свой дом - это вообще что-то неизведанное и непонятное.

Получилось какое-то длинное предисловие. Прошу прощения за это.

Так вот, после еще пары месяцев поисков в конце декабря мы в итоге купили построенный дом в небольшой деревне недалеко от города, но без ремонта. А если быть точным, то просто бетонную коробку с неутеплённой крышей xD, но наша «коробка» на 15 сотках земли с шикарным выходом в лес и всеми центральными (городскими) коммуникациями, подведёнными к дому.

Как я и сказал, купили мы дом в конце декабря, и в виду погодных условий ни о каком ремонте речи быть не могло и мы решили отложить все до весны. А в феврале началось сами знаете что, и теперь я вынужден обустраивать свою «коробку» и прилегающую территорию в реалиях санкционных мер, ушедших европейских (и не только) компаний,производящих стройматериалы, сантехнику, инженерные коммуникации, оборудование, технику, мебель и т.д., а также взлетевших в 2, а местами и 3 раза цен на все перечисленное, и строительные работы и услуги.

Ко всему прочему, в виду полного отсутствия строительного опыта и знаний в этой сфере, а также многих нюансов, отличающих перечень работ по строительству и отделке коттеджа от ремонта квартиры, которые я не учел, мною было решено вести учет всех расходов, дабы понять, во сколько же в нынешних реалиях обойдется ремонт дома и его обустройство.

Учитывая изложенное, хотел спросить у Пикабушников.

Пилить ли серию постов для тех, кто планирует стройку или ремонт со всеми цифрами и расходами на материалы и работы по состоянию на 2022 год?

Показать полностью
106

Мошенники Руян.рф, предупрерждаю других и ищу постарадавших

Привет,

Мы строим дом и нарвались на мошенников Руян. РФ, ооо дексон, первоначально нашли на Авито объявление, дальше общались через телефон и почту. Предварительно уточнялись сроки и наличие, было озвучено, что все в наличии и через 2-3 дня приедет. Прислали договор, счет. Мы все оплатили и начали ждать. Каждые 2-3 дня переносились сроки, поставщик не предупреждает о переносах, ты сам должен писать\звонить, чтобы понять судьбу своего заказа. Потом даже сроки перестали переносить, говорили что "сегодня приедет" и ничего не приезжало. В итоге чуть больше 2х недель ожидания, потраченное время, нервы, замороженная стройка, заблокировали все телефоны, с которых мы ранее звонили, на почте тоже не отвечают.

Деньги у них, материала у нас нет. Никому не советую делать заказы в этой компании. Потратите деньги, время, нервы, но товар так и не получите.

А нам сейчас еще предстоит выбивать свои деньги, тратить деньги на адвоката. Если кто ещё пострадал - напишите, на Авито уже появились аналогичные отзывы, думаю схему поставили на поток.

По крайней мере пусть информация будет в интернете, хоть один явный негативный отзыв, не заказывайте там ничего!

Показать полностью
133

Снизился напор воды после ремонта

Здравствуйте! Подскажите, пожалуйста, возможно ли такое, что после ремонта снизился напор воды в ванной. По моим ощущениям процентов на 40. Поменяли трубы, из нового - поставили гигиенический душ. Пятый год в квартире, не было характерно изменение напора воды до этого вообще и в зависимости от времени дня, например. Хрущевка, 4 этаж из 5. Ремонт в ванной, не в доме. Проверила кран воды, которым перекрываеют, открыт полностью. Может от смесителя зависит, его тоже меняли.


UPD. Ребята, которые мне дали очень дельные советы, огромное Вам человеческое и женское спасибо. Мне, как девушке без мужа, дядей, братьев, тестей, отцов, дедов, которая никогда не касалась вопросов сантехники, действительно очень сложно разобраться с этим самостоятельно. Теперь я знаю, как разговаривать с мастером, который это делал, и он не сможет мне сказать, что ремонт никак не может повлиять на напор воды (я действительно раньше рассматривала этот вариант по незнанию). Теперь я смогу попросить его переделать те косяки, которые он допустил. И немного женских розовых соплей: я от всей души желаю Вам, чтобы, когда Вам понадобится помощь или совет, на Вашем пути всегда оказывались люди, которые помогут Вам, как Вы помогли мне. Именно благодаря таким людям я трепетно люблю Пикабу уже больше 10 лет. Спасибо!

0

Плитка в каркасном доме

Здравствуйте, я опять советоваться.
Построили в зиму каркасник полтора этажа 12х12 метров. Затарились плиткой, на пол керамогранит 60х60, на стены 30х30.
Теперь ищем плиточника. Столкнулись с тем, что кандидаты грузят тем, что каркасник усаживается и на стены класть не будут, либо нужно усиливать стены листами гкл на предмет "гуляния" прогиба стен.
По дому: сваи забивные с 20% избытком забиты на 3 метра, грунт глинистый. Каркас по внешним стенам 300 мм, внутренние перегородки 220 мм, это с учетом того, что внутри все обшито гвл 10мм.
Строили через контору, проект "Канада-4"

Вопросы:
Есть ли усадка у современных каркасников?
Насколько нам льют в уши, учитывая сезон?
Может какой то хитрый плиточный клей есть для нашей ситуации?

Мы в хрущевке ломали стены санузла, делали новые из профиля и гвл, плитка дешманская шахтинская лежит на стенах уже 12 лет.

Заранее благодарен за советы.

Упд,: Сорян, вижу дельные камменты, гвл прогрунтован в два слоя бергауфом

Показать полностью
Отличная работа, все прочитано!
